Inga II : Ivanhoe Mines finalise la remise en état de la turbine n°5 et injecte les premiers 50 MW d’hydroélectricité dans Kamoa-Kakula

Par Fulgence Milay

Ivanhoe Mines a annoncé l’achèvement de la montée en puissance de la turbine n°5 de la centrale hydroélectrique Inga II, désormais entièrement remise en état et capable de produire 178 MW. Les premiers 50 mégawatts d’hydroélectricité propre ont déjà été livrés au complexe cuprifère Kamoa-Kakula, marquant une étape majeure dans le partenariat énergétique entre le géant minier et la Société Nationale d’Électricité (SNEL).


Selon Robert Friedland, coprésident exécutif du conseil, et Marna Cloete, présidente-directrice générale d’Ivanhoe Mines, l’alimentation électrique devrait atteindre 100 MW d’ici le premier trimestre 2026, puis 150 MW en 2027, en fonction de l’avancement des travaux d’amélioration du réseau électrique national.

Une décennie de partenariat pour restaurer 250 MW d’hydroélectricité

 dans un programme de plus de 10 ans de collaboration entre Ivanhoe Mines et la SNEL, visant à remettre en service 250 MW de capacité hydroélectrique provenant d’Inga II – une source d’énergie 100 % renouvelable.

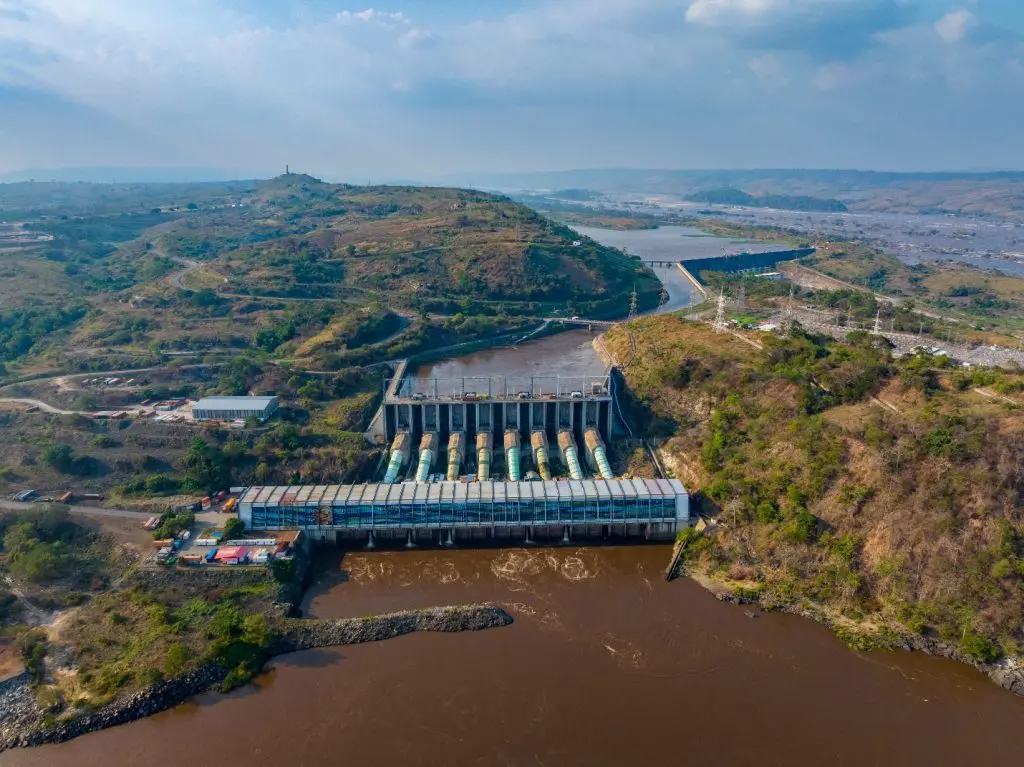

La remise en état de la turbine n°5, entamée en 2022, constitue l’un des piliers techniques de ce partenariat. Inga II, qui compte huit turbines pour une capacité totale de 1,4 gigawatt, exploite la puissance du fleuve Congo, deuxième plus grand débit fluvial au monde.

Des travaux critiques sur le réseau national pour stabiliser et augmenter la fourniture

L’augmentation progressive de la capacité fournie à Kamoa-Kakula dépend également de plusieurs travaux stratégiques sur le réseau national :
Poste d’Inga (SCI) : installation des blocs de résistance achevée en mai 2025.
Poste de Kolwezi (SCK) : installation des blocs de résistance en phase finale, nécessaire pour stabiliser la tension.
Compensateur statique (SVC) : construction prévue pour s’achever au début du 1er trimestre 2026, condition essentielle pour atteindre 100 MW.
Bancs de filtres aux postes SCI et SCK : déploiement étalé sur 18 mois, permettant de porter la fourniture à 150 MW d’ici le premier semestre 2027.


Selon les projections, la quantité totale d’électricité renouvelable transportée par le réseau national vers Kamoa-Kakula pourrait atteindre environ 210 MW d’ici fin 2027.

La relance d’Inga, un levier énergétique national et industriel

La réhabilitation d’Inga II ne répond pas uniquement aux besoins croissants du complexe minier de Kamoa-Kakula ; elle contribue également à la revalorisation du potentiel énergétique national et à la fourniture d’une énergie fiable et renouvelable aux grandes industries du pays.

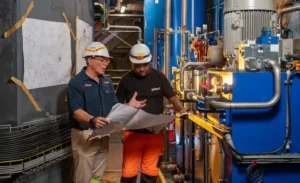

Les équipes techniques de la SNEL, de Gruner Stucky AG, de VOITH et de Kamoa Copper ont travaillé en étroite coordination tout au long de la phase d’essais, de calibration et de mise en service.

En parallèle, Ivanhoe mène des campagnes d’exploration ambitieuses dans la région de Western Forelands (RDC), ainsi qu’en Angola, Kazakhstan et Zambie, à la recherche de nouveaux gisements cuprifères de grande valeur.
